停擺了六星期的裝潢,終於復工囉!
由C承接後,自9/5復工起算,
水電工程預計二週、木作工程四週,油漆工程二週,
預計八週的工作天可完工,看來還是得等到十月底才能正式進駐北美館囉!
7/26 C現場實地丈量。
7/27 mail平面圖。
7/30 就7/27平面提出建議,確認final平面圖。
8/01 以final平面圖提出估價單。
8/07 mail通知天花板圖及配電圖已完成。
8/08 面談確認天花板圖及配電圖。
8/26 立面圖初稿確認(還真的有點久)
9/03 立面圖修正稿及電源迴路確認
9/05 水電進場
9/16 水電退場
復工的第一週,設計師就來電告知二件事~
一、建商附的斷電器雖有檢驗合格標章,但他從沒見過這品牌,
或許前二、三年沒問題,但時間久了,很難說,
所以幫我們換成"士林電機無熔絲開關"。
二、之前K用來包覆線路的是用軟管,他會全部幫我們換成硬管。
果真一分錢一分貨,便宜有便宜的施工法,貴有貴的施工法,
我們這種外行人還真摸不到眉角呢!
C的堅持~
一、客廳要吊隱式室內機
(若不是考量冷氣配管得重拉的費用,德爺應該會全換成吊隱式吧!)
畢竟一開始和K談時,就是要求吊隱式,只是K說影響天花板高度,會造成壓迫感,
在尊重專業下,德爺同意改為壁掛式。
沒想到,轉了一圈.....
二、燈的堅持(看得到的燈是照明+氣氛營造,看不到的是週全的規劃)

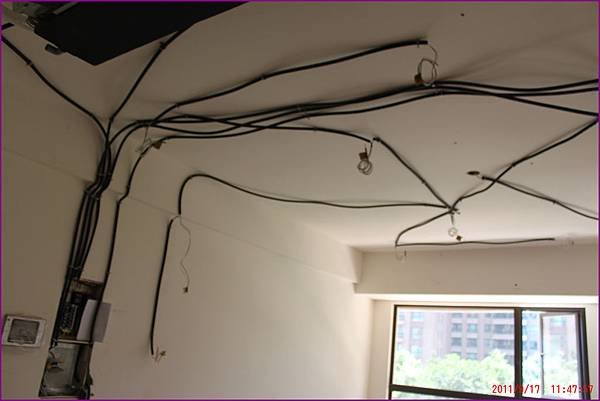

三、電線包覆管改為硬式(左圖:黑色為硬式,右圖:被C換掉的灰色軟式)
四、後陽台加裝水龍頭及壁燈(基於設計師的標準,C一定要走暗管,不走明管,所以得在水電時施作)
而K覺得走明管即可,所以K尚未動到這一塊。
水龍頭~這位置有些中間,已請C往右移,這樣左邊還可放矮櫃擺洗衣精之類的小物。
壁燈的線是從浴室穿過天花打洞到後陽台
五、彩色迴路線(這應該是所有設計師該有的概念,不然以後哪個燈的線路壞了,怎麼知道要換哪條線呢?)
看看右圖,就知道為什麼了吧!有複雜厚!
六、天花板的堅持(這部分要等木作進場後才有照片)。
浴室和廚房的天花,櫻桃認為只要塑膠片好清理即可,
但C堅持~全室天花都要用日本製的矽酸鈣板。
櫻桃問:不會有受潮、塌陷的問題嗎?
C:不會,就算有,也是十年之後的問題,相信我的品質。
就這樣,都給他矽酸鈣下去!
C的細膩~
一、電箱標示
二、與工班的溝通
看看這電線的尾端都貼著膠帶,做啥用呢?
詢問後,原來是水電告訴接下來要進場的木工,要留插座或出線的高度。
再來看看有如蜘蛛網的現場~
進門第一眼比較~一樣是水電退場後拍的,怎麼差很大。
K時代
C時代
客廳天花板~
K時代
C的客廳天花板(在C的堅持下,客廳改為吊隱式室內機,就左上那黑黑的一角)
客廳太大,我的相機真的拍不完全,請見諒!
電視牆~還是差很大
K時代
C時代
仔細看一下電箱下方第一駝標示
由左至右的標示
兒童房天花~差異不大,僅多幾個迴路。
K時代
C時代
主臥室電路配線
K時代
C時代
客房
K時代
C時代
廚房
K時代
C時代
水電工程到此結束,接下來就是為期四週的木作工程啦!
